早良区T様邸
2025.1.24 造作工事

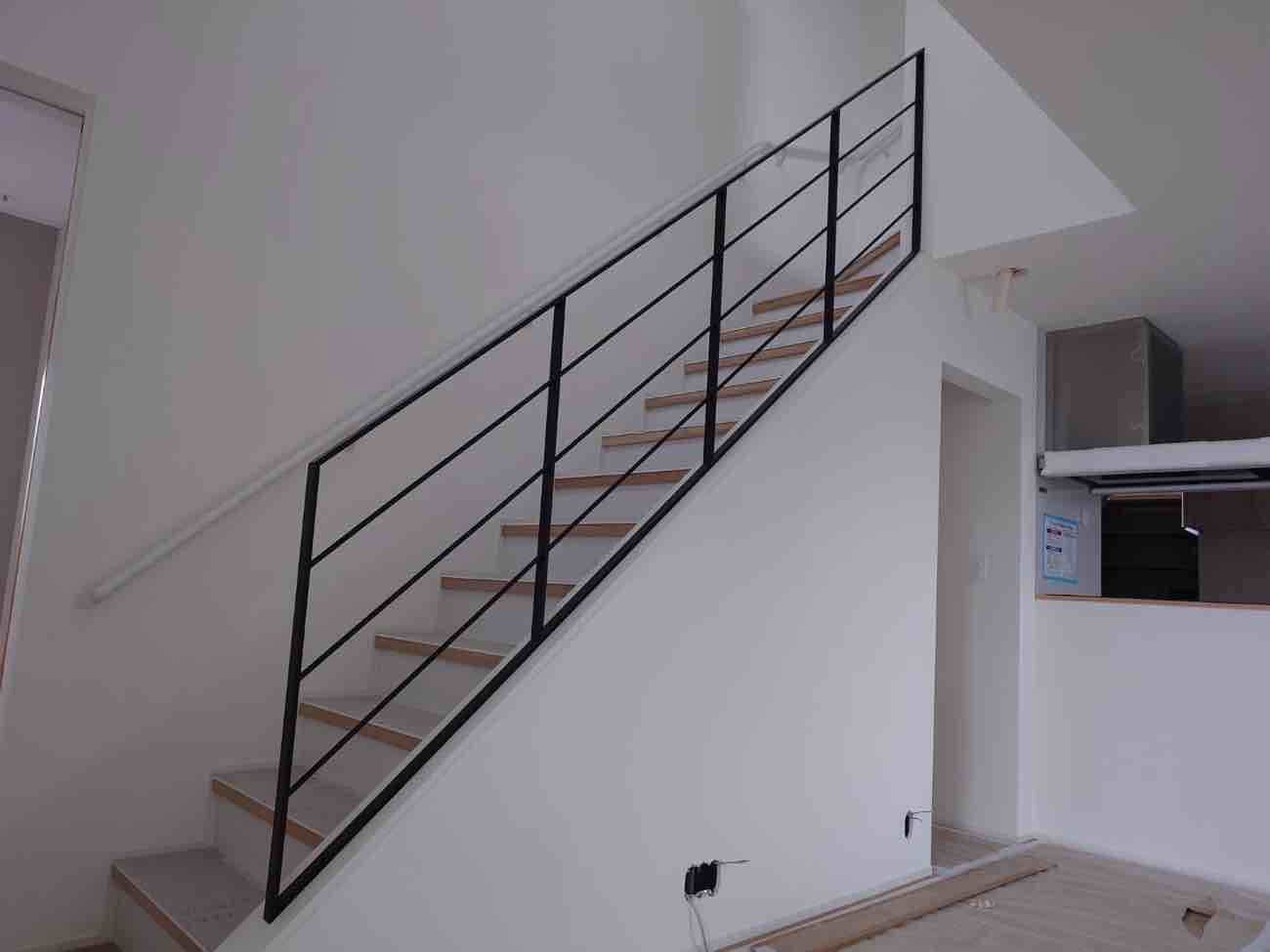

造作工事が進んでいます。
2025.1.16 造作工事
造作工事が進んでいます。
2025.1.7 造作工事
床工事(フローリング工事)が進んでいます。床材を貼り終えた箇所はシートで保護しています。
2024.12.25 浴室工事
ユニットバスの取り付けが完了しました。
2024.12.20 造作工事
造作工事が進んでいます。
2024.12.6 断熱工事
外壁の断熱工事が進んでいます。
2024.12.2 造作工事
内部造作工事がはじまりました。サッシを取り付け、各所下地工事やフローリング工事へ進んでいきます。
2024.11.26 躯体工事完了
組立作業を経て、無事に上棟しました。建物の骨格が完成です!
2024.11.19 断熱工事
上棟作業と並行して、断熱工事が進んでいます。弊社ではネオマフォームと呼ばれる厚さ30㎜の断熱材(屋根は80㎜)を施します。また、気密性を高めるため、継ぎ目を専用テープで塞ぎます。
2024.11.11 躯体工事
躯体工事に取り掛かりました。基礎の上に土台材を敷き、28㎜の合板を敷き込み専用釘で止めていきます。この後いよいよ上棟です!
2024.11.9 躯体工事
躯体工事に先駆け、外部足場を組み上げました。
2024.11.5 設備配管
床下の設備配管が進んでいます。この後、構造躯体工事の準備に取り掛かります。
2024.10.19 基礎工事完了
建物基礎が完成しました。
2024.10.17 基礎工事
コンクリート工事が進んでいます。
2024.10.15 基礎工事
コンクリート工事が進んでいます。
2024.10.12 配筋検査
第三者機関である日本住宅保証検査機構(JIO)様の配筋検査を受けました。配筋は13㎜異型鉄筋を20㎝間隔で組んでいます。
2024.10.11 基礎工事
基礎工事が進んでいます。地盤の上にはシロアリ対策と防湿を兼ねたターミダンシートを敷き込んでいます。
2024.10.9 地業工事
着工しました。バックホーにより、建物基礎の下部の部分を平坦に仕上げ専用機材で転圧を行います。
